菜园街项目工程建设进展情况 (第四十六期)

 菜园街项目工程建设进展情况
(第四十六期)

亲爱的居民朋友们:
    悦悦为您播报2025年8月份项目工程建设最新进展:
A地块(其中包含3#、4#住宅楼,涉及回迁居民100余户)目前正在进行住宅户内装修、S3#楼幕墙、S2#楼结构等施工,其中户内厨、卫间吊顶安装完成100%,卫生间花洒安装完成100%,马桶、洗漱台安装完成50%,墙面面漆全部完成,木地板安装完成60%,橱柜安装完成50%;S3#楼公建幕墙完成60%;S2#楼主体结构施工完成100%。

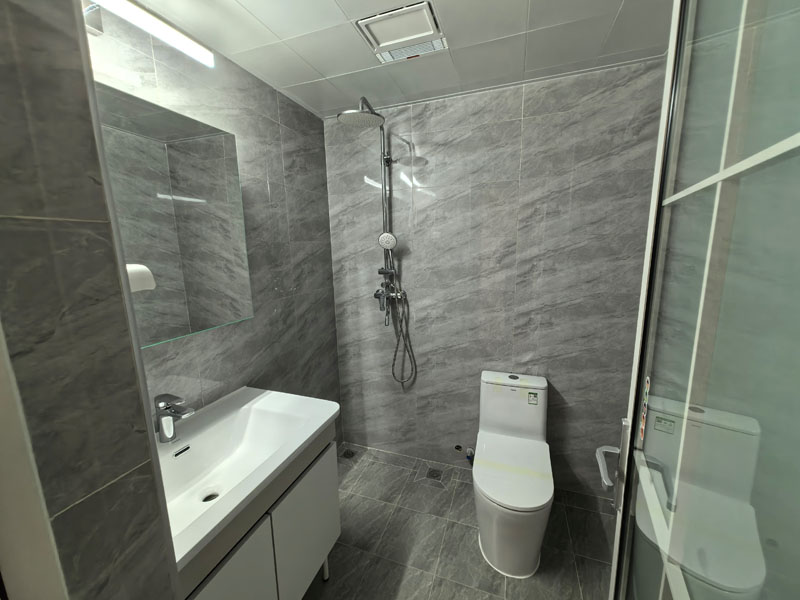

  A地块户内卫生间花洒、马桶、洗漱台施工现场实景图

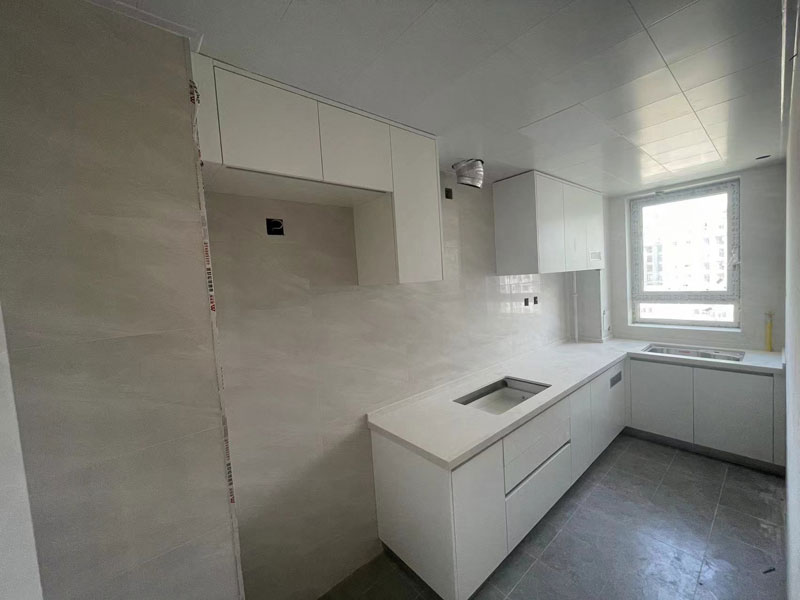

A地块户内厨柜安装施工现场实景图

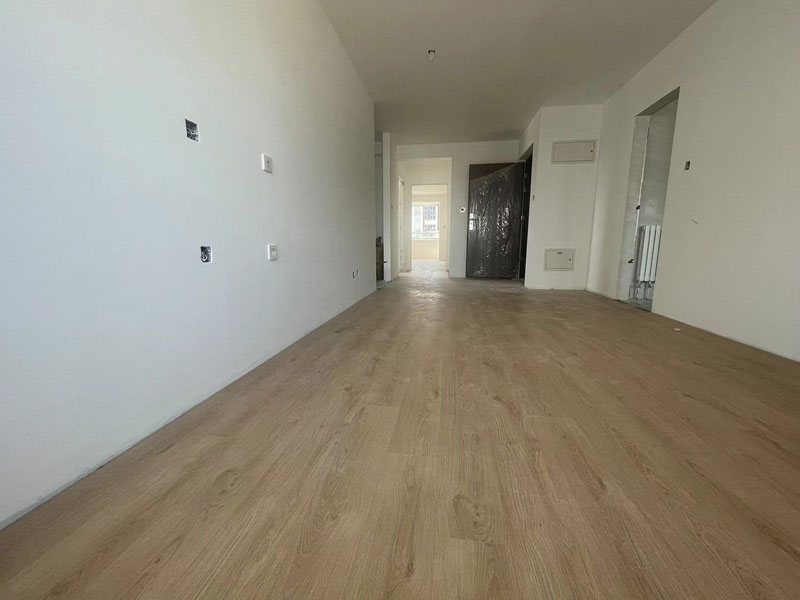

A地块户内墙面面漆、木地板施工现场实景图

A地块S3#楼幕墙施工现场实景图

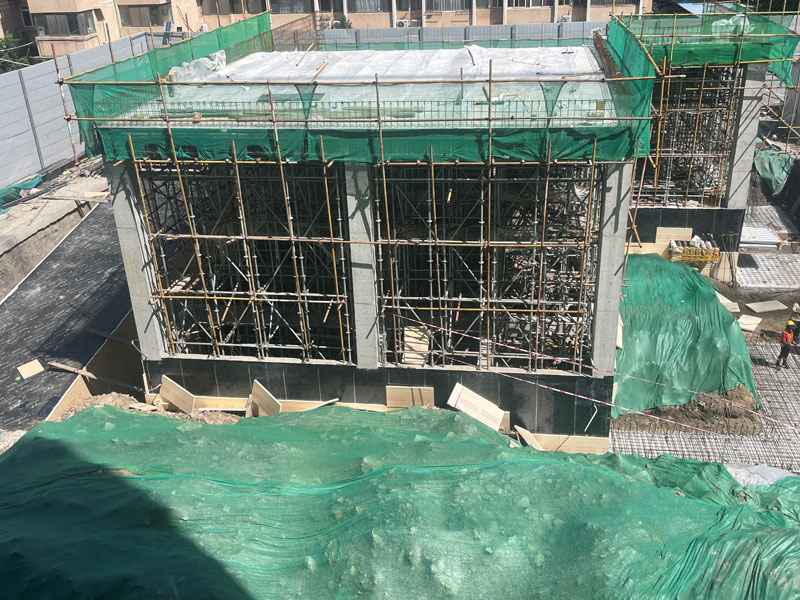

A地块S2#楼(公建)主体结构施工现场实景图

B地块(其中包含1#、2#、5#住宅楼,涉及回迁居民600余户)一次结构、二次结构施工全部完成,目前正在进行外墙、户内装修及机电施工,其中外墙施工完成90%;机电施工完成70%;户内轻集料地面完成100%,石膏粉刷完成80%,厨、卫间墙面抹灰完成60%,卫生间防水完成15%。

B地块外墙施工现场实景图

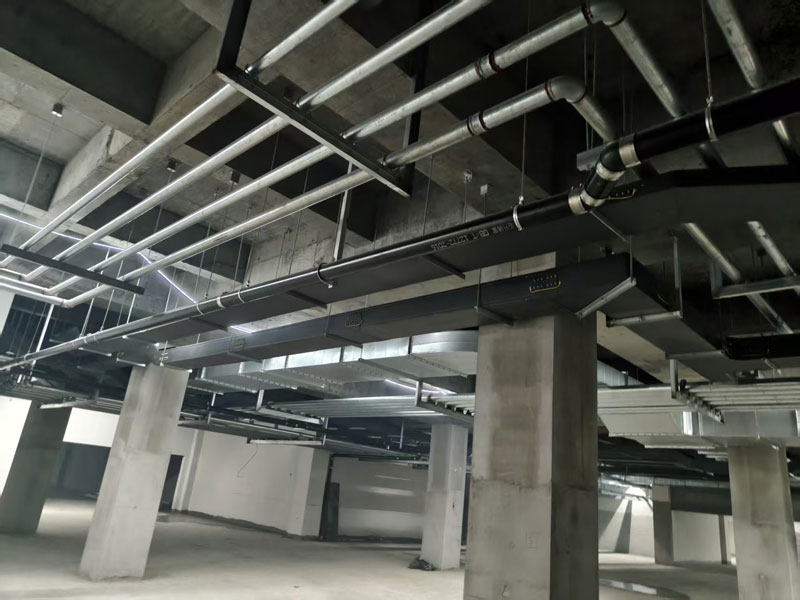

B地块机电施工现场实景图

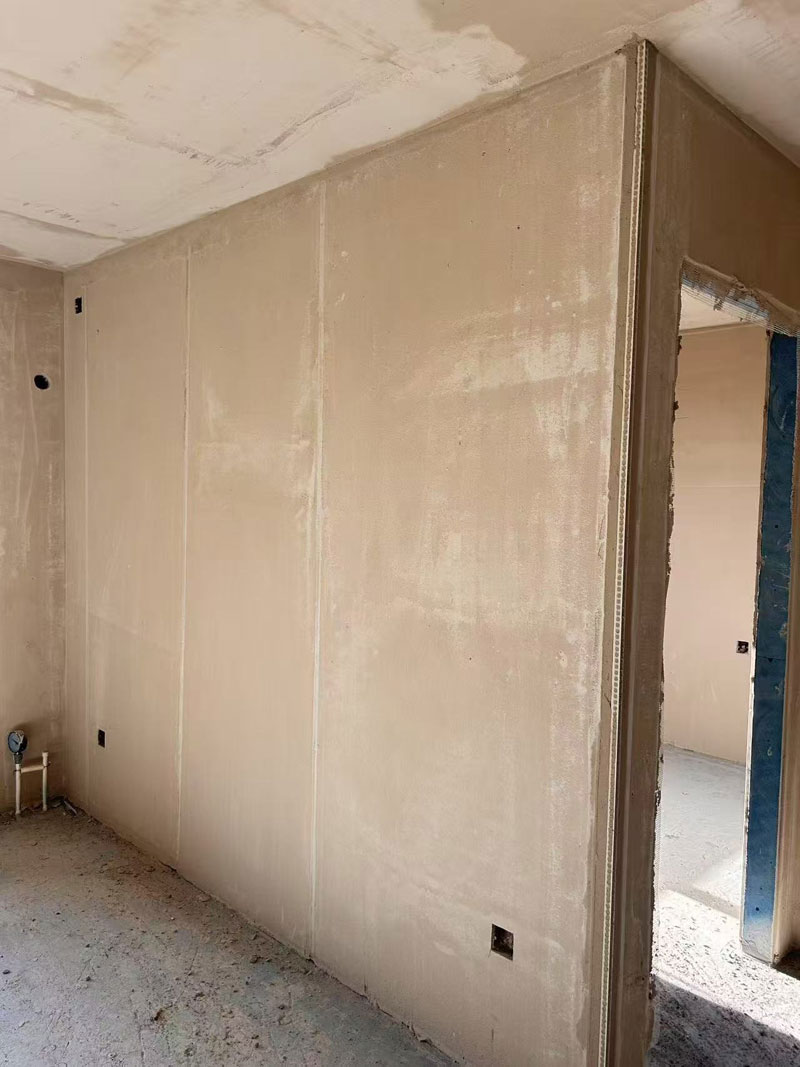

B地块户内轻集料地面、石膏粉刷施工现场实景图

B地块厨、卫间抹灰施工现场实景图

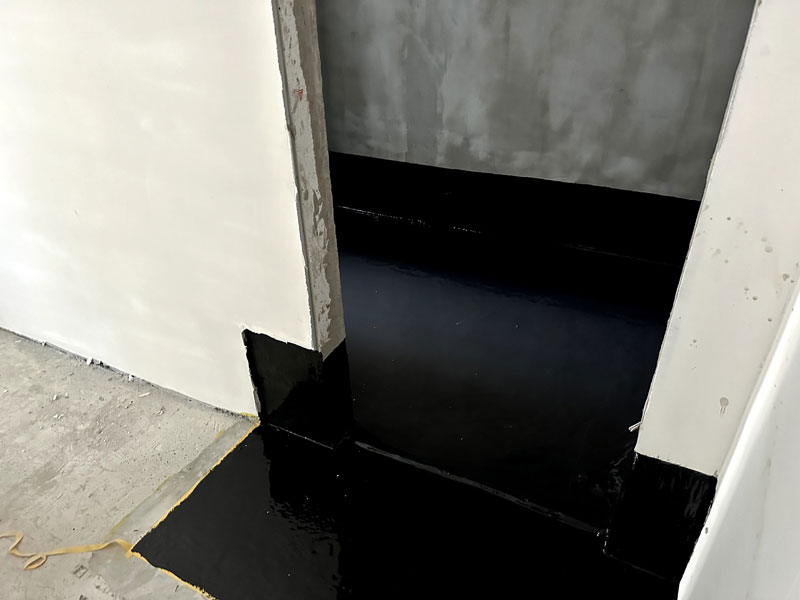

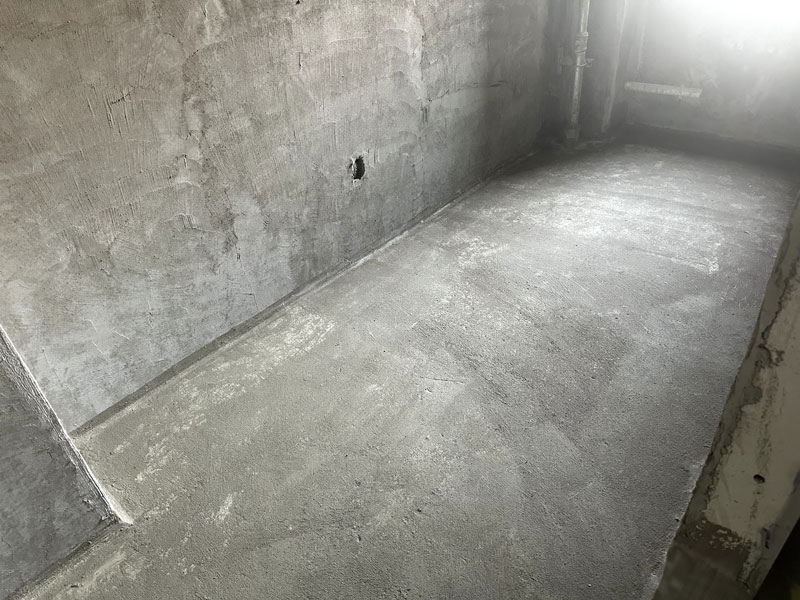

B地c块厨、卫间防水施工现场实景图

C地块(其中包含6#—17#住宅楼,涉及回迁居民800余户)一次结构、二次结构施工全部完成,目前正在进行外墙、机电施工及户内装修,其中外墙施工完成90%;机电施工完成70%;门窗安装完成35%;户内墙面界面剂涂刷已全部完成,石膏粉刷完成30%,轻集料地面施工完成100%。

 C地块外墙施工现场实景图
C地块机电施工现场实景图
C地块门窗安装施工现场实景图
C地块石膏粉刷施工现场实景图

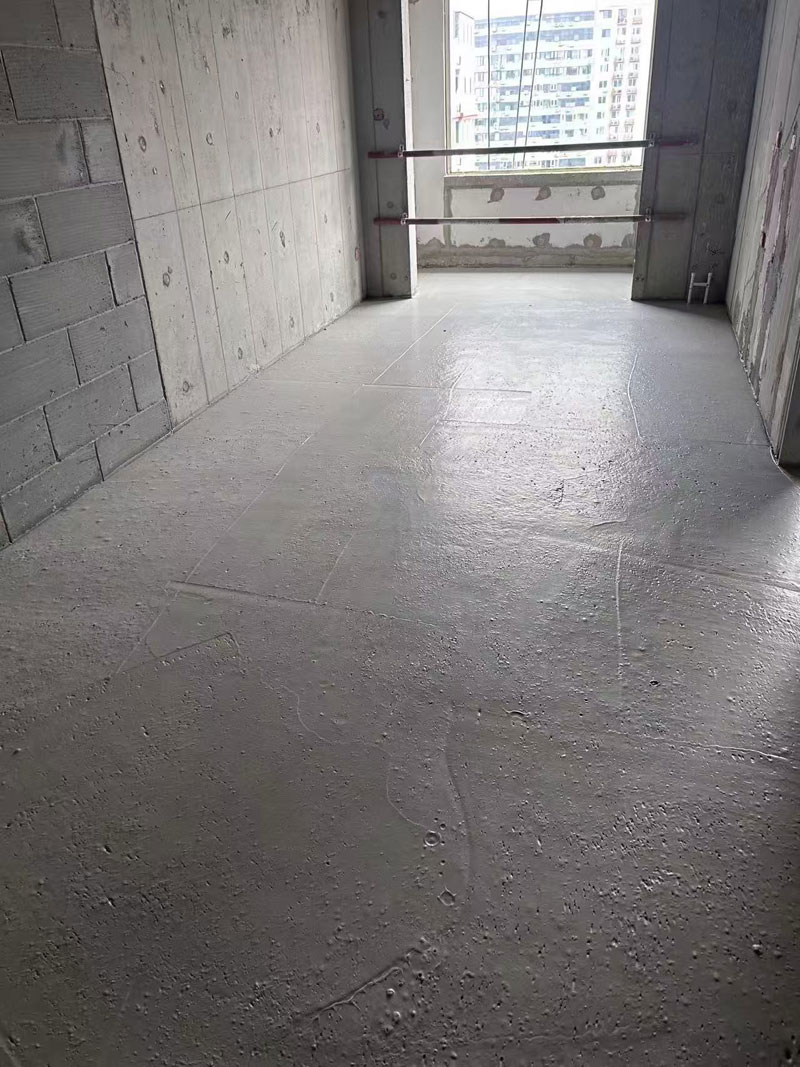

 15.jpgC

地块轻集料地面施工现场实景图

感谢您的关注,我们下期见!
