菜园街项目工程建设进展情况(第四十八期)

  亲爱的居民朋友们:

  悦悦为您播报2025年10月份项目工程建设最新进展:

  A地块(其中包含3#、4#住宅楼,涉及回迁居民100余户)目前正在进行住宅户内装修、S3#楼幕墙等施工,其中住宅户内木地板安装完成100%,橱柜安装完成100%,铝镁门安装完成100%,烟机灶具安装完成100%;公区地砖安装完成100%;S3#楼公建幕墙完成95%。

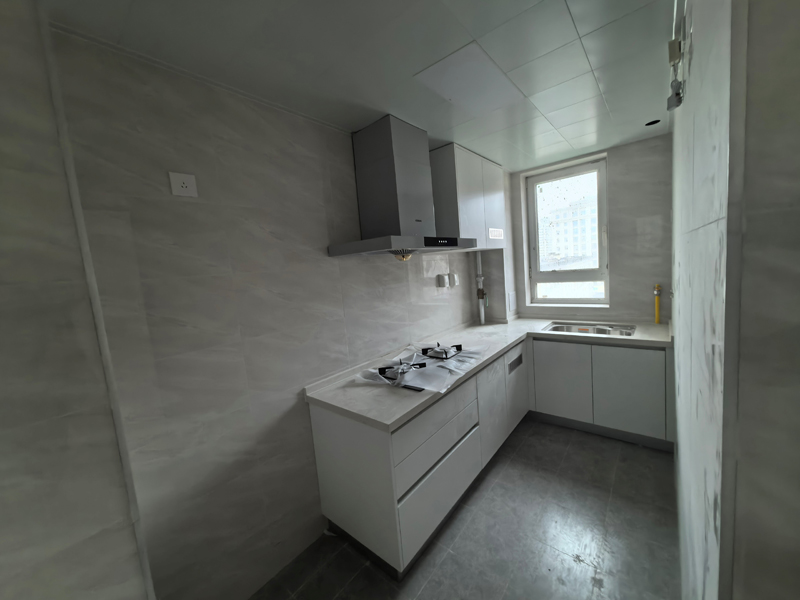

A地块厨柜、烟机灶具安装施工现场实景图

2.jpgA地块户内木地板、铝镁门安装施工现场实景图

3.jpgA地块公区地砖施工现场实景图

4.jpgA地块S3#楼幕墙施工现场实景图

  B地块(其中包含1#、2#、5#住宅楼,涉及回迁居民600余户)一次结构、二次结构施工全部完成,目前正在进行外墙、窗户、户内装修及机电施工,其中外墙施工完成95%;窗户施工完成90%;机电施工完成80%;住宅户内石膏粉刷完成100%,腻子施工完成60%,厨、卫间墙面抹灰完成100%,卫生间防水完成100%,厨、卫间墙、地砖完成45%。

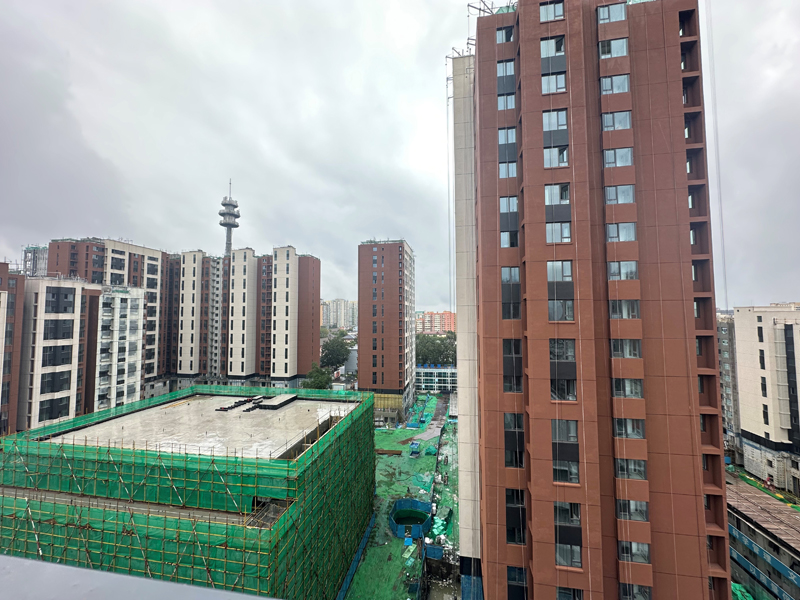

5.jpgB地块外墙、窗户施工现场实景图

6.jpgB地块机电施工现场实景图

7.jpgB地块户内腻子施工现场实景图

8.jpgB地块厨、卫间抹灰施工现场实景图

9.jpgB地块厨卫间墙、地砖施工现场实景图

  C地块(其中包含6#—17#住宅楼,涉及回迁居民800余户)一次结构、二次结构施工全部完成,目前正在进行外墙、机电施工及户内装修,其中外墙施工完成98%;机电施工完成80%;窗户安装完成70%;住宅户内石膏粉刷完成70%,腻子施工完成30%,厨、卫间墙面抹灰完成100%,厨、卫间防水完成30%。

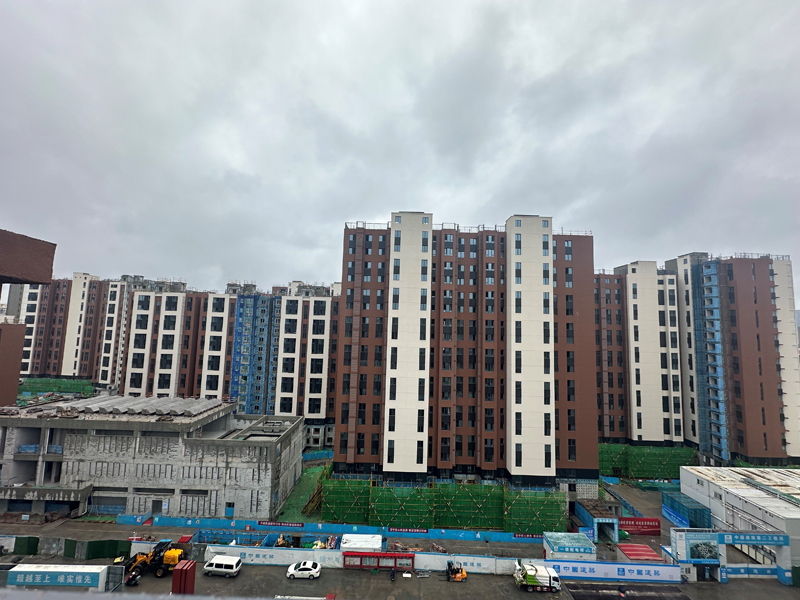

10.jpgC地块外墙、窗户施工现场实景图

11.jpgC地块机电施工现场实景图

12.jpgC地块墙面石膏施工现场实景图

13.jpgC地块墙面腻子施工现场实景图

14.jpgC地块厨房防水(闭水试验)施工现场实景图

  感谢您的关注,我们下期见!
