菜园街项目工程建设进展情况 (第四十七期)

  亲爱的居民朋友们:

  悦悦为您播报2025年9月份项目工程建设最新进展:

  A地块(其中包含3#、4#住宅楼,涉及回迁居民100余户)目前正在进行住宅户内装修、S3#楼幕墙、S2#楼结构等施工,其中户内卫生间马桶、洗漱台安装完成100%,木地板安装完成90%,橱柜安装完成90%,铝镁门安装完成30%;S3#楼公建幕墙完成80%;S2#楼二次结构施工完成20%。

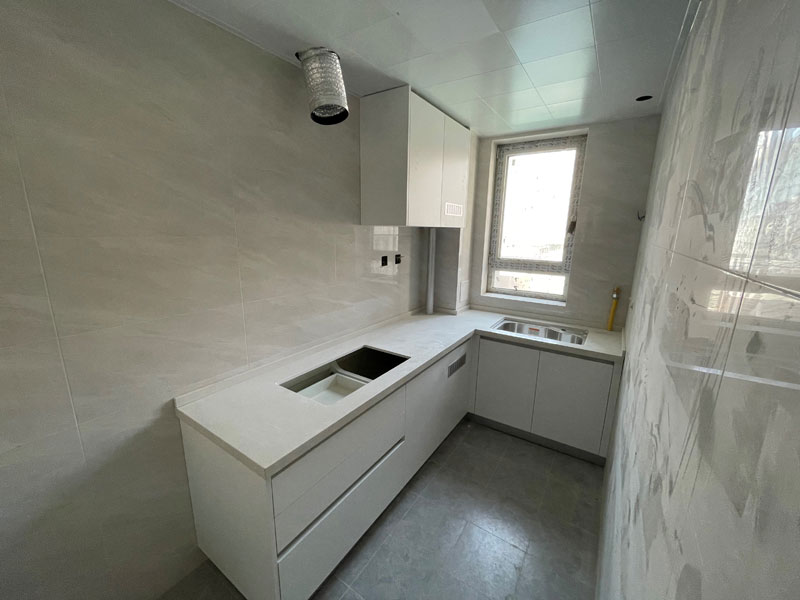

A地块户内厨柜安装施工现场实景图

A地块户内木地板、推拉门(铝镁门)施工现场实景图

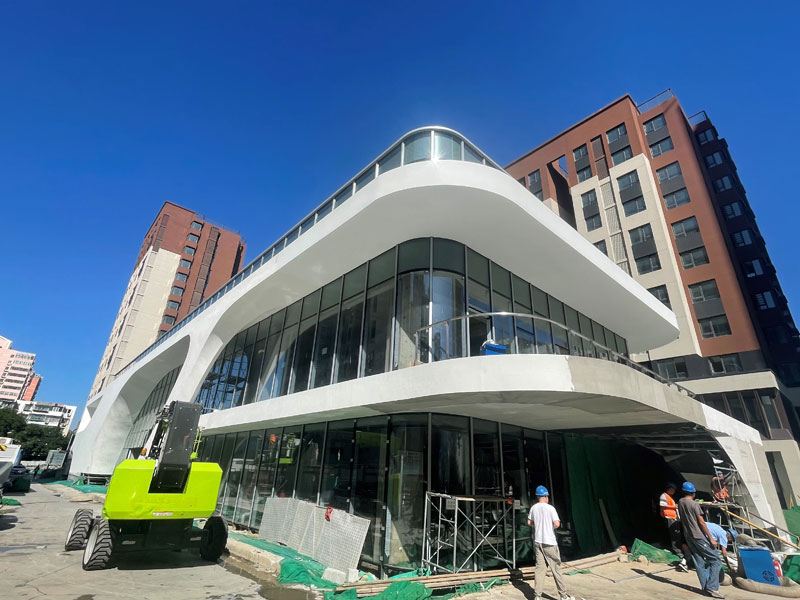

A地块S3#楼幕墙施工现场实景图

  B地块(其中包含1#、2#、5#住宅楼,涉及回迁居民600余户)一次结构、二次结构施工全部完成,目前正在进行外墙、户内装修及机电施工,其中外墙施工完成93%;机电施工完成75%;户内石膏粉刷完成90%,厨、卫间墙面抹灰完成80%,卫生间防水完成40%,厨、卫间墙、地砖完成20%。

B地块外墙施工现场实景图

B地块机电施工现场实景图

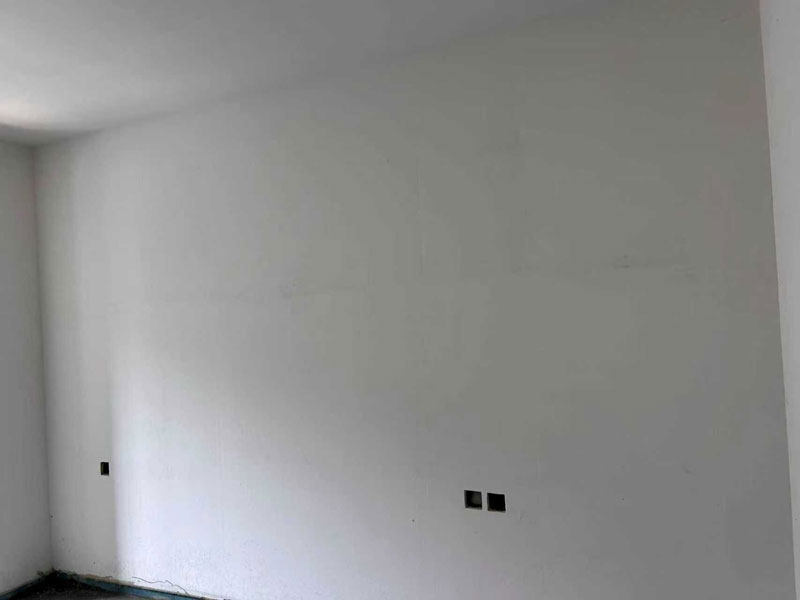

B地块户内石膏粉刷施工现场实景图

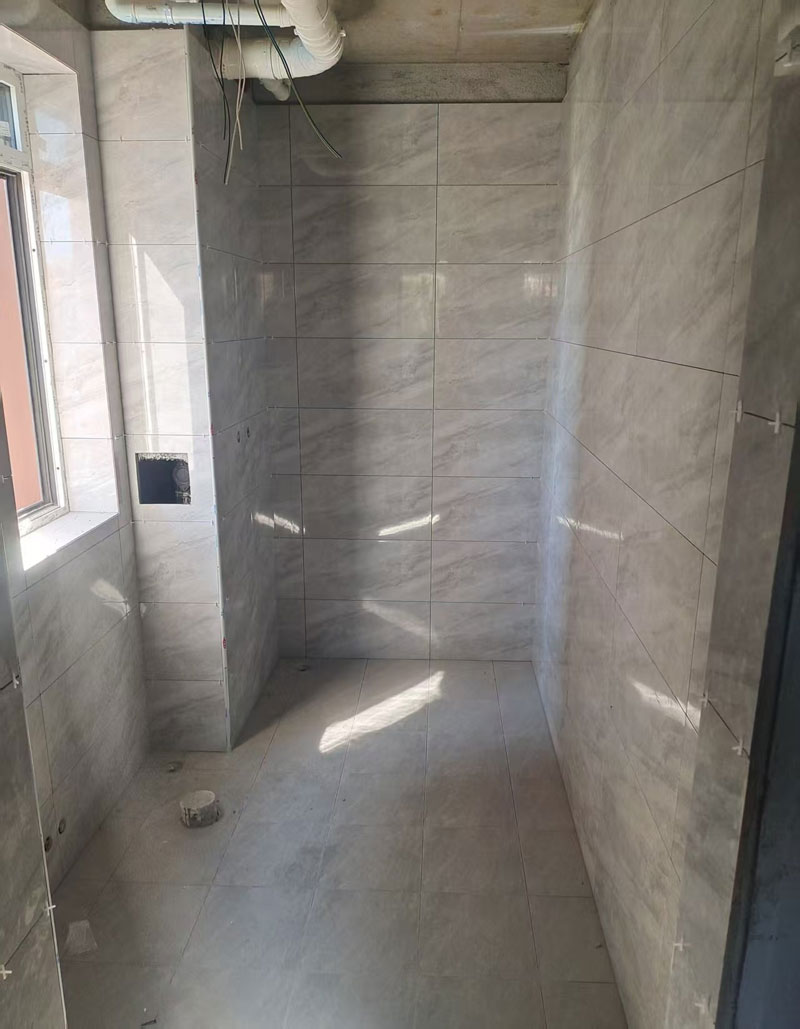

B地块厨、卫间墙地砖施工现场实景图

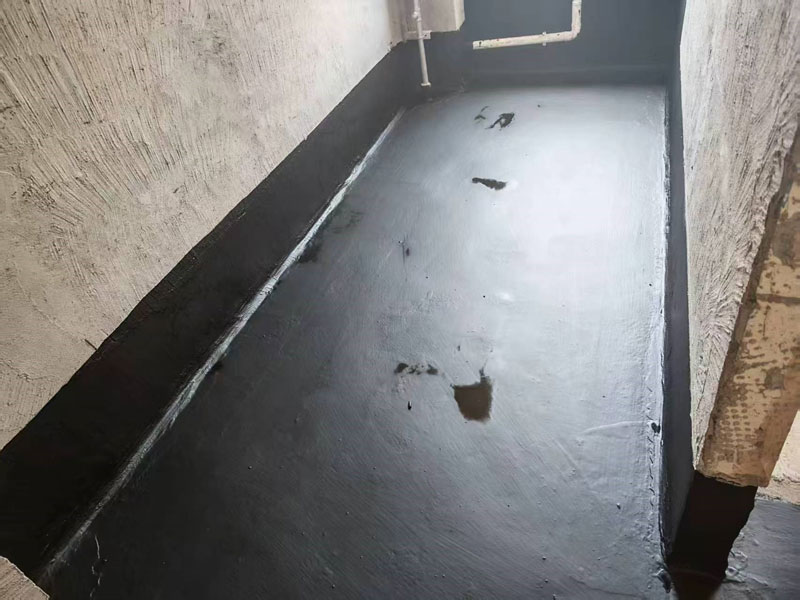

B地块厨、卫间防水施工现场实景图

  C地块(其中包含6#—17#住宅楼,涉及回迁居民800余户)一次结构、二次结构施工全部完成,目前正在进行外墙、机电施工及户内装修,其中外墙施工完成95%;机电施工完成75%;窗户安装完成50%;户内石膏粉刷完成60%、腻子完成15%,厨、卫间墙面抹灰完成30%,厨、卫间防水完成5%。

C地块外墙施工现场实景图

C地块机电施工现场实景图

C地块窗户安装施工现场实景图

C地块墙面腻子施工现场实景图

C地块厨、卫间抹灰、防水施工现场实景图

  感谢您的关注,我们下期见!
